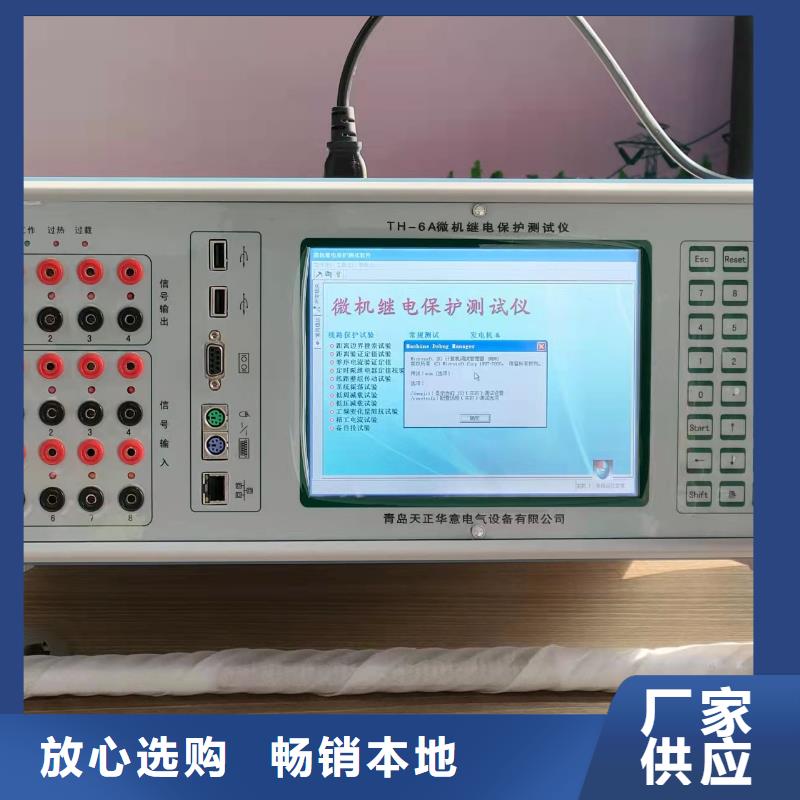

一次通流加压模拟带负荷向量试验装置 系统简介本模拟带负荷继电保护向量检测装置,可模拟一次回路各种三相对称、不对称向量,用于变电站内母线线路及变压器的负荷向量模拟,装置可输出工频高电压、大电流到变电站的一次设备,检查母差保护、线路保护、测控装置、计量装置、录波装置等二次设备的向量正确性。还可输出三相工频或低频电流,配置高精度无线选频相位伏安测试装置用于对变压器差动保护二次回路正确性的验证及六角向量图的绘制,推算差流。实现智能变电站合并单元和常规变电站的互感器二次接线的变比、极性、相位等检测,既能满足常规变电站,也能满足智能变电站测试需求,既能测试母差保护、线路保护,也能测试主变差动保护。2. 引用参考标准文件1) GB 50150—2016《电气装置安装工程电气设备交接试验标准》2) DLT995-2006 《继电保护和电网自动装置检验规程标准》3) GB/T14285-2006《继电保护和自动装置技术规程》4)Q/GDW441-2010《智能变电站继电保护技术规范》5)Q/GDW11145—014《智能变电站二次系统标准化现场调试规范》6)DL/T587-2016《继电保护和自动装置运行管理规程》7)DL/T559-2007《220kV~750kV 电网继电保护装置运行整定规程》8)Q/GDW422-2010《电网继电保护整定计算技术规范》9)电网设备〔2018〕979号《电网公司十八项电网重大反事故措施》3. 变电站继电保护相关标准要求及问题新建变电站一、二次设备安装完毕后,带负荷进行向量检查是继电保护技术工作中非常重要的项目,向量错误将导致正常运行状态或故障状态的继电保护误动或拒动,因此在继电保护正式投运前必须保证向量的正确性。《DL/T 995-2006 继电保护和电网自动装置检验规程》明确要求:对新安装的或设备回路有较大变动的装置,在投入运行前,必须用一次电流及工作电压加以校验和判定,包括:电压、电流幅值及相位的判定;使用电压互感器三次电压或零序电流互感器电流的装置接线的正确性判定;电流差动保护中差动回路接线的正确性判定及所有差动保护中相回路、差回路、中性线不平衡电压电流的判定。一次通流加压模拟带负荷向量试验装置 全智能无线高压验电器 智能变电站通流加压典型实验装置 继电保护测试仪 六相微机继电保护测试仪 三相通流加压模拟负荷校验装置 模拟带负荷测试装置 三相模拟带负荷向量试验装置 电位差数字相位伏安表 三相微机继电保护测试仪 三相模拟带负荷向量试验装置





一次通流加压模拟带负荷向量试验装置试验准备、测试步骤(1) 试验准备根据对变电站现场踏勘,站内检修电源箱开关容量(空开80A/3P)可满足装置供电要求,现场安装主变两台,220kV、110kV双母线单分断,10kV三母线单分断。为减少试验接线操作,本次试验充分利用220kV、110kV母联开关和10kV联络开关的操作实现各通流和加压回路间隔的投切。(2) 测试步骤1)全站母线一次通压试验通过#1主变10kV低压侧套管对变压器低压侧励磁,在变压器230kV、115kV感应出一次电压,将220kV、110kV母联开关合上,完成母线一次电压并列相位检查。2)220kV、110 kV、10 kV母线/间隔通流试验在#1主变220kV、110kV侧套管分别接入三相工频大电流,通过#1主变开关201将220kV母联开关及需检测的回路间隔投入试验回路,在21-P-1#1母线220kV PT处接入高电压,通过倒闸操作配合完成220kV线路保护、母线保护相位的检验;通过#1主变开关101将110kV母联开关及需检测的回路间隔投入试验回路,在11-P-1#1母线110kV PT处接入高电压,通过倒闸操作配合完成110kV线路保护、母线保护检验。3)#1、#2变压器通流试验核查差动保护接线根据变压器阻抗参数计算,本次选择变压器110侧绕组为施加变频电源侧,通过一台主变母线通过110kV母线串带另一台主变开关对115kV侧绕组施加工频(或低频)电源,其余侧绕组在主变开关后级合上刀闸形成短路电流,完成变压器差动保护相位检验。9.8 一次电压并列相位检查220kV、110kV、10kV母线一次电压并列相位检查(含开口三角电压,10kV#1接地变接线组别):装置变频电源三相电源输出接入#1主变低压侧套管,通过对变压器低压侧励磁后,三相相序为正序,分别在变压器各侧感应出一次电压:10kV母线:一次电压=380V,接地变低压侧电压及PT二次电压=14.47V;110kV母线:变压器变比K=115/10.5=10.95 PT变比=110/0.1/0.1√3PT一次电压=0.380×10.95=4.160kVPT二次线电压=4160/1100=3.782VPT一次相电压=0.380×10.95/1.732=2.400kVPT二次相电压=4160/1100/1.732=2.183V220kV母线:变压器变比K=230/10.5=21.9 PT变比=220/0.1/0.1√3PT一次电压=0.380×21.9=8.322kVPT二次线电压=8322/2200=3.782VPT一次相电压=0.380×21.9/1.732=4.804VPT二次相电压=8322/2200/1.732=2.183V通过测量各母线侧PT二次电压值,验证电压互感器二次回路接线、变比、验证各保护装置电压采样幅值、相位的正确性,验证电压并列功能的正确性。
